印尼大唐米拉务项目4号机组96小时试运成功
来源:
作者:
日期:2023-09-30

9月29日,印尼米拉务火电项目4号机组96小时满负荷试运圆满成功,标志着海投公司提前完成年度建设目标任务,大唐海外扩容迈出新步伐。

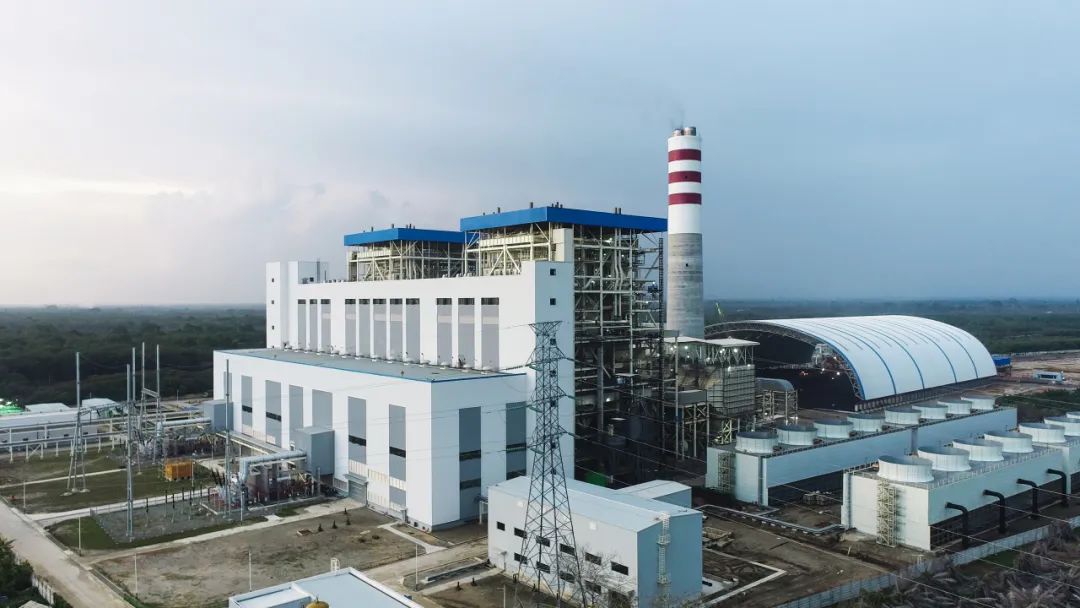

印尼米拉务火电项目外景

印尼米拉务火电项目位于印尼苏门答腊岛亚齐省纳甘拉亚市附近,是集团公司第一个境外绿地火电项目,是亚齐省唯一外资投资建设的电力项目,苏门答腊北部电网重要支撑点。该项目包括2台225MW燃煤机组,一座275千伏变电站及相应的输电线路,变电站及相应的输电线路,建成后移交印尼国家电力公司运营,商业运营期为25年。

275千伏送出线路跨接

印尼米拉务火电项目作为清洁火电项目,燃用当地低硫煤,采用具有炉内脱硫条件的循环流化床锅炉,大气污染物排放优于印尼环境保护法律和项目购售电协议规定的大气污染物排放标准。该项目设置工业废水集中处理站,处理后的废水送回海水预处理系统进行再处理,实现废水“零排放”。

印尼米拉务项目煤场干煤棚

今年是国家提出共建“一带一路”倡议十周年,印尼米拉务火电项目的建成投产,是中印尼友好合作的成功典范,是大唐集团高质量共建“一带一路”的生动实践。商业运营期内,该项目将持续增加印尼亚齐省税收,促进当地居民就业和经济发展。
